ضوابط و مراحل احداث نیروگاه خورشیدی (مدل تهاتر انرژی صنعت)

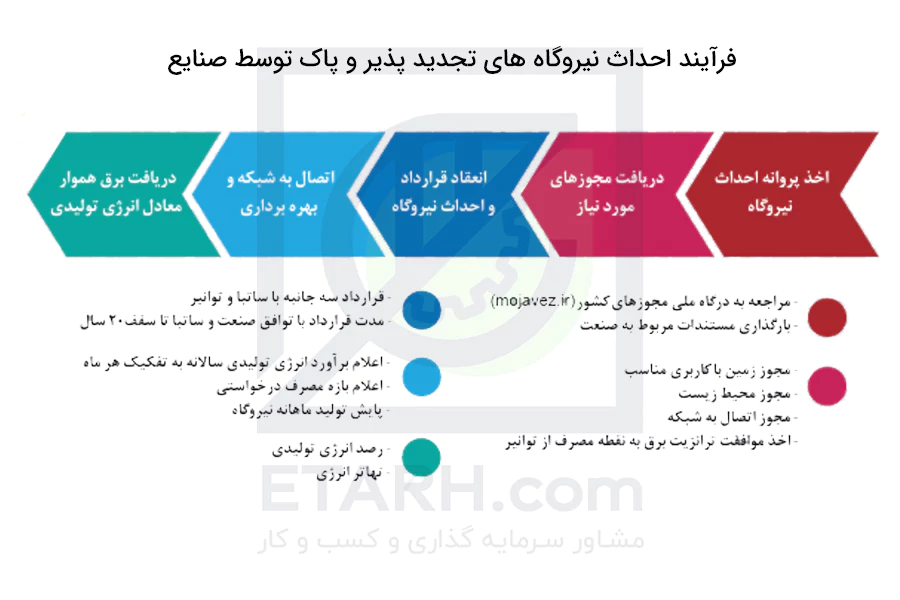

- 3 خرداد 1404
- 0
- بازدیدها: 253
- دسته بندی:
ضوابط و مراحل احداث نیروگاه خورشیدی (مدل تهاتر انرژی صنعت)
با توجه به افزایش روزافزون نیاز به برق، کاهش منابع انرژی فسیلی، و لزوم کاهش گازهای گلخانهای، توسعه نیروگاههای تجدیدپذیر در ایران بهویژه توسط صنایع، به عنوان راهکاری کلیدی برای دستیابی به توسعه پایدار مطرح شده است. ایران با دارا بودن ظرفیتهای بینظیر در انرژیهای خورشیدی و بادی، فرصت طلایی برای احداث نیروگاههای پاک در اختیار دارد. وزارت نیرو در سالهای اخیر با هدف رفع ناترازی برق در تابستان و کمبود گاز در زمستان، مدل نوآورانهای به نام “تهاتر انرژی صنعت” طراحی کرده است. بر اساس این مدل، صنایع بزرگ میتوانند با سرمایهگذاری در احداث نیروگاههای تجدیدپذیر، در هر نقطه کشور، معادل انرژی تولیدی خود را بهصورت پایدار و بدون محدودیت، در زمان اوج مصرف از شبکه دریافت کنند.
از مهمترین مزایای این طرح میتوان به موارد زیر اشاره کرد:
معافیت از مدیریت مصرف برق در ایام بحران (تا ⅓ برق تحویلی به شبکه).
دریافت برق هموار و بدون قطعی در ساعات پیک.
امکان بهرهبرداری اقتصادی از سرمایهگذاری بلندمدت.
کمک به کاهش وابستگی به انرژی فسیلی و کاهش آلایندههای زیستمحیطی.
این مدل جدید، فرصت مناسبی برای صنایع کشور فراهم کرده تا ضمن تامین پایدار انرژی مورد نیاز خود، در توسعه زیرساختهای سبز ملی نیز نقش ایفا کنند.

جهت مشاهده ثبت نام تسهیلات احداث نیروگاه خورشیدی اینجا کلیک نمایید.
منظور از برق هموار چیست؟
میزان توان ثابت روزانه تحویلی به صنعت در بازه زمانی مورد موافقت ساتبا.
محاسبه برق هموار و توان ثابت روزانه تحویلی به صنعت
P=E/d×α
که در آن:
- P: توان ثابت روزانه تحویلی به صنعت (کیلووات)
- E: انرژی تولیدی ماهانه نیروگاه (مگاواتساعت)
- α: بازه زمانی درخواست صنعت برای دریافت برق هموار در هر روز (بر حسب ساعت)
- d: تعداد روزهای هر ماه (روز)
مثال ۱:
چنانچه صنعت قصد احداث نیروگاه خورشیدی با ظرفیت ۱۰۰ مگاوات داشته باشد:
در این صورت با فرض برآورد انرژی تولیدی ماهانه نیروگاه برابر ۱۴۶۰۰ مگاوات ساعت میزان توان ثابت در هر ساعت با فرض درخواست دریافت انرژی در ۲۴ اعمال ضریب تشویقی ۱/۳) ساعت برابر خواهد بود با .
P=14600×1.3 /30*24=26 MW
مثال ۲:
یعنی ۲۶ مگاوات به صورت پیوسته در محل مصرف دریافت و از محدودیت قطع برق مستثنی خواهد بود. در صورت درخواست دریافت این انرژی در ۸ ساعت اعمال ضریب 79MW تشویقی (۱/۳ میزان توان ثابت در هر ساعت برابر است با .
P=14600×1.3/ 30×8=79 MW
جهت مشاهده طرح نیروگاه خورشیدی اینجا کلیک نمایید.
مدت اعتبار پروانه احداث نیروگاه های خورشیدی (مدل تهاتر انرژی صنعت)
پروانه احداث دارای اعتبار شش ماهه است که با رعایت شرایط پیشرفت پروژه و ارائه مستندات بسته به فناوری و ظرفیت نیروگاه، مطابق دستورالعمل تمدید پروانه احداث ساتبا قابل تمدید می باشد.
نحوه برخورد وزارت نیرو در صورت تولید برق تجدید پذیر مازاد بر مصرف صنعت
بر اساس روش اجرایی خرید برق مازاد محدودیت در مصرف و قراداد دو جانبه برق تولیدی نیروگاههای احداث شده توسط صنایع وزرات نیرو به شماره ۱۴۰۲/۲۱۱۷۹/۲۰/۱۰۰ مورخ ۱۴۰۲/۰۳/۲۸ صنایع احداث کننده نیروگاه تجدیدپذیر می توانند برق مازاد تولیدی خود را به ۳ روش فروش در تابلوی سبز بورس انرژی عقد قرارداد دوجانبه برق و فروش به شرکت مدیریت شبکه برق ایران عرضه نماید.
جهت دانلود طرح توجیهی احداث نیروگاه خورشیدی با سناریو فروش تضمینی و فروش در بورس انرژی اینجا کلیک نمایید.
پرسش و پاسخ در ارتباط با احداث نیروگاه های خورشیدی (مدل تهاتر انرژی صنعت)
آیا در زمان جاری بودن قرارداد امکان عرضه برق تولیدی در تابلوی سبز بورس انرژی یا فروش به وزارت نیرو و مراکز رمز ارز و سایر مصرف کنندگان وجود دارد ؟
خیر انتفاع از این روش ها در طول دوره قرارداد امکان پذیر نیست.
آیا در صورت احداث نیروگاه و اتصال به شبکه عمومی، جابجایی برق از محل تولید به محل مصرف شامل هزینه خواهد بود؟
بر اساس بند (ط) تبصره ۱۵ قانون بوجه سال ۱۴۰۳ کل کشور برای صنایع احداث کننده نیروگاه تجدیدپذیر، جابجایی برق از محل تولید به مصرف مشمول هزینه ترانزیت نخواهد بود.
آیا امکان تحویل برق تولیدی در چند نقطه مصرف ( صنایع معرفی شده توسط صنعت دارای قرارداد) وجود دارد؟
بله با اعلام نقاط مصرف صنعتی در قرارداد و نیز اخذ تأیید توانیر مبنی بر امکان ترانزیت برق تحویل برق در نقاط مختلف ممکن است.
آیا در صورت استفاده از مدل خود تامین، امکان بهره مندی از مزایای دریافت برق هموار و عدم شمول محدودیت قطع وجود دارد ؟
خیر انتفاع از این مزایا، محدود به نیروگاه های متصل به شبکه سراسری می باشد.
آیا این مدل موجب رفع تعهدات ماده 16 خواهد بود؟
بله صنایع احداث کننده نیروگاه تجدیدپذیر و پاک بر اساس این مدل ضمن دریافت برق هموار در محل مصرف و خروج از شمول عدم قطع و محدودیت امکان رفع تعهدات ماده ۱۶ به میزان برق تولیدی نیروگاه را خواهند داشت.
نحوه جبران خسارت در صورت عدم تحویل برق هموار در نقطه مصرف به چه صورت خواهد بود؟
جبران خسارت با تعرفه انرژی تجدیدپذیر دوره عدم تحویل برق (معادل متوسط دوماهه آخرین صورتحسابهای نیروگاههای تجدیدپذیر موضوع ماده ۳ آیین نامه اجرایی ماده ۱۶ قانون جهش تولید دانش بنیان) محاسبه و به صنعت پرداخت خواهد شد.
آیا واحد صنعتی میتواند به صورت خود تامین ( غیر متصل به شبکه ) نیروگاه احداث کند؟
بلی با اخذ پروانه احداث از ساتبا و رعایت دستورالعمل های فنی اتصال به شبکه امکان اتصال نیروگاه به شبکه داخلی صنعت نیز وجود دارد.
جهت مشاهده راهنمای ثبت نام و دریافت پروانه احداث در سازمان ملی مجوز ها اینجا کلیک نمایید.
جهت مشاهده نمونه پروانه احداث تهاترانرژی با صنایع -حقوقی اینجا کلیک نمایید.
جهت مشاهده نمونه پروانه بهره برداری برای تولید برق اینجا کلیک نمایید.
جهت مشاهده راهنمای معرفی ساختگاه صنایع اینجا کلیک نمایید.
